Jak wybrać odpowiedni system ERP dla firmy produkcyjnej w 2026 roku?

Czas czytania: 11 min

11 marca 2026

Przedstawiamy ekspercki, zorientowany na działania operacyjne przewodnik dla firm produkcyjnych dotyczący wyboru systemu ERP w 2026 roku. Przekłada on strategię na mierzalne wymagania, definiuje testowalne kryteria wyboru i funkcje, wyjaśnia opcje wdrożenia i licencjonowania oraz określa rygorystyczne podejście do weryfikacji dostawcy (due diligence) i implementacji w celu zminimalizowania ryzyka inwestycyjnego i przyspieszenia zwrotu z inwestycji (ROI).

Wybór systemu do planowania zasobów przedsiębiorstwa (ERP – Enterprise Resource Planning) w 2026 roku jest w równej mierze decyzją operacyjną i finansową, co informatyczną. Właściwy wybór powinien skrócić czas realizacji (Lead Time), poprawić wskaźnik OTIF (On-Time In-Full), zmniejszyć ilość braków i koszty obsługi (Cost-to-Serve), a także zapewnić kadrze zarządzającej kontrolę nad zakładem produkcyjnym i łańcuchem dostaw w czasie rzeczywistym.

Niniejszy przewodnik prowadzi krok po kroku przez proces definiowania mierzalnych wymagań, analizowania opcji wdrożenia i licencjonowania, oceny nowoczesnych możliwości systemowych (planowania, jakość, śledzenie pochodzenia, analityka i łączność z halą produkcyjną) oraz przeprowadzania rygorystycznej oceny i wdrożenia, które minimalizują ryzyko i przyspieszają ROI.

Przewodnik zawiera sporą liczbę fachowych, branżowych skrótów, dlatego na jego końcu  umieszczony jest  słownik wyjaśniający ich znaczenie.

Kluczowe wnioski na 2026 rok

Traktuj je jako filtry podczas każdej dyskusji, prezentacji i analizy ofert:

  • Priorytetyzuj planowanie: skup się na planowaniu produkcji i zaawansowanym harmonogramowaniu, inwentaryzacji i śledzeniu partii w czasie rzeczywistym, solidnych modułach jakości i finansów, a także na silnym interfejsie użytkownika (UX) z mobilnym dostępem do danych. Ekosystem musi sprawdzać się w praktyce dzięki swojej funkcjonalności.
  • Dopasuj model wdrożenia i licencjonowania: zbilansuj kontrolę, skalowalność, obciążenie działu IT i profil kosztowy. Rozważ model on-premise dla maksymalnej kontroli, chmurę dla elastyczności, model SaaS dla najniższych kosztów obsługi IT oraz licencję wieczystą vs. subskrypcję w oparciu o przepływy pieniężne i całkowity koszt posiadania (TCO).
  • Prowadź rygorystyczny proces: opieraj się na punktacji RFI/RFP, oskryptowanych prezentacjach (demo) wykorzystujących dane rzeczywiste i przypadki brzegowe, weryfikacji referencji i wizytach referencyjnych, audytach bezpieczeństwa oraz weryfikacji wartości (Proof of Value) przed podpisaniem umowy.
  • Rozważ rozwiązania dedykowane (np. QAD): zwróć uwagę na systemy ERP stworzone dla produkcji: ich głębokie korzenie w produkcji dyskretnej i procesowej, silne moduły produkcyjne i jakościowe, globalne wsparcie zgodności z przepisami oraz branżowe rozwiązania chmurowe sprawiają, że idealnie pasują do złożonych, regulowanych środowisk, gdzie precyzja operacyjna i skalowalność mają kluczowe znaczenie.

Dowiedz się więcej o rozwiązaniu ERP 4FACTORY

Zacznij od strategii: określ cele, modele produkcji i mierniki sukcesu

Wybór ERP musi opierać się na celach biznesowych. Zanim zaczniesz przeglądać ekrany systemu, zdefiniuj, jakiej poprawy oczekujesz w zakresie przepustowości, jakości, czasu realizacji, rotacji zapasów i konwersji gotówki. Następnie przełóż to na mierzalne cele, które staną się kryteriami akceptacji i punktem odniesienia dla ROI.

Określ swoje modele operacyjne: inżynieria na zamówienie (ETO), produkcja na zamówienie (MTO), produkcja na magazyn (MTS), konfiguracja na zamówienie (CTO), produkcja procesowa, powtarzalna lub jednostkowa. Każdy tryb zmienia wymagania: ETO potrzebuje głębokiej integracji z inżynierią i księgowości projektowej; MTS wymaga precyzyjnego planowania popytu; środowiska mieszane (Mixed-Mode) wymagają elastycznych struktur list materiałowych (BOM) i marszrut (Routings).

  • Zbuduj interdyscyplinarny komitet sterujący ze wsparciem zarządu (operacje, jakość, łańcuch dostaw, finanse, IT).
  • Zdefiniuj zasady zarządzania projektem i karty ocen, aby kompromisy były jasne i powiązane z ROI.
  • Udokumentuj główne wąskie gardła w produkcji, zapasach, jakości i finansach.
  • Ustal priorytety, takie jak redukcja kosztów obsługi, poprawa OTIF czy zmniejszenie ilości braków.
  • Sklasyfikuj modele produkcji i czynniki zmienności, aby ukształtować wymagania systemowe.
  • Przełóż cele na mierzalne wskaźniki KPI (np. +15% przepustowości, -20% dni w toku / WIP, +3 cykle rotacji zapasów).

Kryteria wyboru ERP dla przedsiębiorstw produkcyjnych w 2026 roku

Skup się na możliwościach, które możesz zweryfikować. Planowanie produkcji musi radzić sobie z ograniczeniami, skończonymi zdolnościami produkcyjnymi, alternatywnymi marszrutami, przezbrojeniami zależnymi od sekwencji i scenariuszami „co-jeśli” (what-if). Domagaj się realistycznego harmonogramowania, które jednocześnie uwzględnia pracowników, narzędzia i materiały, a nie tylko ładne wykresy Gantta.

Zapasy i identyfikowalność (Traceability) powinny działać w czasie rzeczywistym z kontrolą partii/numerów seryjnych, wsteczną i bieżącą genealogią oraz realizacją procesów magazynowych (WES), która wspiera kierowane odkładanie i pobieranie towaru, inwentaryzację ciągłą oraz mobilne gromadzenie danych. Zweryfikuj, czy rozwinięcie struktury BOM i backflushing (automatyczne rozliczanie zużycia) są zgodne z Twoją polityką materiałową.

  • Zarządzanie jakością: musi być dostarczone z systemem – plany kontroli, obiegi dokumentów dla niezgodności (NC) i działań korygujących (CAPA), statystyczne sterowanie procesem (SPC) i cyfrowe ścieżki audytu.
  • Finanse: szukaj solidnego kalkulowania kosztów (standardowych, rzeczywistych, średnich), analizy odchyleń oraz konsolidacji wielopodmiotowej z wyłączeniami między spółkami.
  • Doświadczenie użytkownika (UX): jest kluczowe dla wydajności. Pulpity nawigacyjne oparte na rolach i mobilny interfejs na hali produkcyjnej napędzają adaptację systemu do potrzeb  i jakość danych.

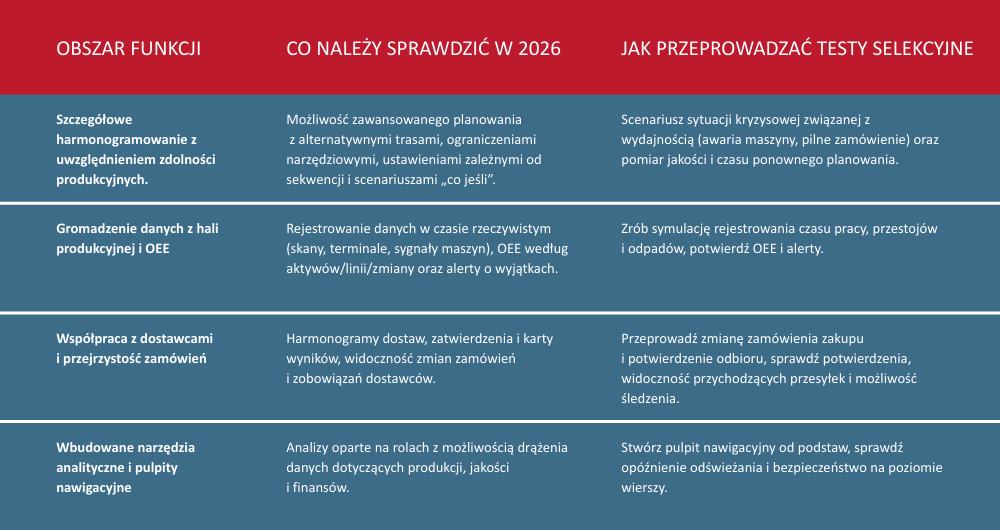

Lista kontrolna kluczowych funkcji: co musi zawierać nowoczesny ERP?

Użyj tej listy jako punktu wyjścia. Skupia się ona na funkcjach wpływających na codzienną realizację zadań i kontrolę marży, przy jednoczesnym minimalizowaniu pracy niestandardowej (customizacji).

  • Planowanie i harmonogramowanie zdolności produkcyjnych: symulacja alternatyw na poziomie maszyn, pracy i materiałów. Zdolność oceny wpływu zmian na terminy, nadgodziny i koszty przyspieszeń.
  • Łączność na hali produkcyjnej: skanowanie, terminale i dane z maszyn powinny zasilać wskaźnik OEE (całkowita efektywność wyposażenia) i generować alerty.
  • Współpraca z dostawcami i wbudowana analityka: zapewnienie widoczności wyników w czasie rzeczywistym.

Trendy technologiczne określające funkcjonalność ERP w 2026 r.: AI, IoT, chmura i bezpieczeństwo

Sztuczna inteligencja (AI) przechodzi od fazy testów do praktycznych korzyści: prognozowanie popytu redukujące efekt byczego bicza, optymalizacja zapasów równoważąca poziom obsługi z kapitałem obrotowym oraz wykrywanie anomalii flagujące ryzyko braków. Oczekuj harmonogramowania wspieranego przez AI, które proponuje wykonalne plany pod presją ograniczeń.

Integracja czujników IoT rozszerza widoczność z poziomu maszyn na ERP. Dane z maszyn napędzają konserwację predykcyjną, OEE w czasie rzeczywistym i automatyczne raportowanie produkcji, co redukuje ręczne wprowadzanie danych. Wartość tkwi w działaniach w pętli zamkniętej – alertach, które automatycznie tworzą zlecenia pracy lub aktualizują harmonogram.

Chmura i SaaS poprawiają skalowalność, częstotliwość aktualizacji i czas do uzyskania wartości, obniżając koszty początkowe. Równolegle, bezpieczeństwo zero-trust, szyfrowanie i automatyzacja zgodności to absolutna podstawa. Pamiętaj jednak: AI + IoT + chmura są wartościowe tylko wtedy, gdy wiążą się z mierzalnymi wynikami (wyższy OTIF, mniej braków magazynowych, szybszy zwrot z inwestycji).

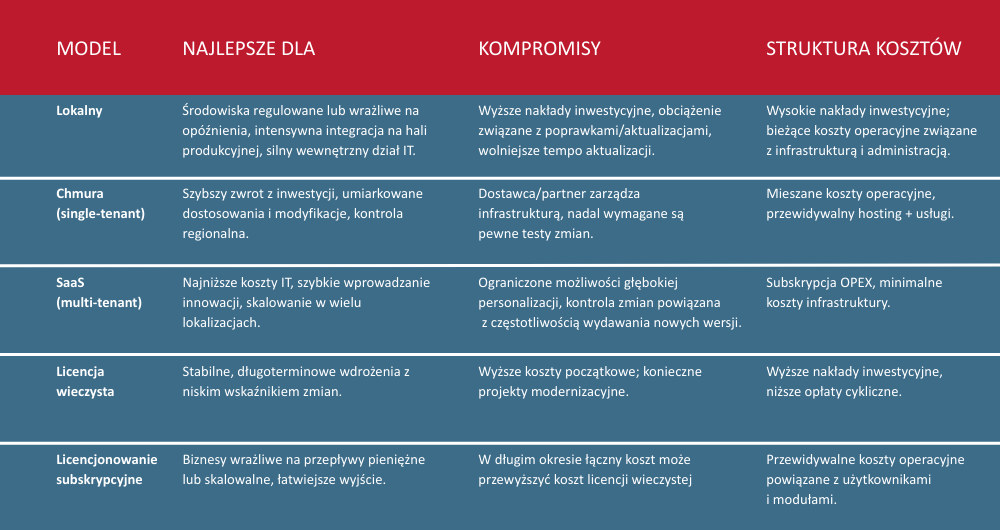

Decyzje dotyczące wdrożenia i licencjonowania

Wybieraj na podstawie wymagań dotyczących kontroli, opóźnień sieciowych, regulacji i pojemności działu IT:

  • On-premise (lokalnie): daje maksymalną kontrolę (np. przy restrykcjach dotyczących rezydencji danych), ale wiąże się z większym wsparciem wewnętrznym i wolniejszymi aktualizacjami.
  • Chmura (Cloud Hosting): oferuje elastyczność i skalowalność przy jednoczesnym zachowaniu większej kontroli niż w przypadku modelu SaaS (Multi-Tenant).
  • SaaS: minimalizuje obciążenie IT i zapewnia częste aktualizacje (przewidywalne koszty operacyjne OPEX), ale może ograniczać głębokie modyfikacje.
  • Licencjonowanie: licencje wieczyste (Perpetual) koncentrują koszty na początku (CapEx), ale mogą obniżyć długoterminowe TCO. Subskrypcje lepiej dopasowują wydatki do realizacji wartości i ułatwiają skalowanie w przypadku wzrostu przedsiębiorstwa.

Architektura integracji i otwartość na inne rozwiązania IT

ERP będzie znajdował się w centrum cyfrowego wątku (Digital Thread). Preferuj systemy z otwartymi, dobrze udokumentowanymi interfejsami API (REST, webhooks) w celu zapewnienia przepływów danych w czasie zbliżonym do rzeczywistego bez kruchych niestandardowych modyfikacji.

Zweryfikuj natywne konektory dla systemów zewnętrznych. Upewnij się, że struktury BOM i marszrut pokrywają się, aby przekazanie danych inżynieryjnych było bezbłędne. Zaplanuj zarządzanie danymi podstawowymi (Master Data Governance) – słabo zarządzane indeksy, BOM-y i dane kontrahentów zrujnują dokładność harmonogramowania i wiarygodność finansową.

Bezpieczeństwo, zgodność z przepisami i zarządzanie danymi

  • Ustal podstawowe oczekiwania: kontrola dostępu oparta na rolach, SSO/MFA (logowanie jednokrotne/uwierzytelnianie wieloskładnikowe) i szyfrowanie danych.
  • Wymagaj audytowalności: kompleksowe dzienniki zmian, podpisy elektroniczne i kontrole w stylu normy CFR Part 11 z niezmiennymi śladami zmian (immutable trails).
  • Odzyskiwanie danych po awarii (DR): sprawdź częstotliwość kopii zapasowych, parametry RPO (docelowy punkt odzyskiwania) i RTO (docelowy czas odzyskiwania) oraz redundancję geograficzną.

Szacowanie kosztów programu: TCO, ROI i budżetowanie

Zbuduj model całkowitego kosztu posiadania (TCO) na okres 3–7 lat. Powinien on obejmować:

  • oprogramowanie i licencje/subskrypcje
  • usługi wdrożeniowe, infrastrukturę i integracje
  • migrację danych (to często ukryta ścieżka krytyczna projektu)
  • testowanie, szkolenia i zarządzanie zmianą
  • wsparcie (w tym tzw. faza hypercare zaraz po wdrożeniu)

Policz korzyści: zwiększona rotacja zapasów, mniejsza ilość braków (Scrap), redukcja nadgodzin i kosztów przyspieszonego transportu, szybsze zamknięcie miesiąca. Zarezerwuj budżet awaryjny na niestandardowe raporty i trudniejsze integracje.

Proces weryfikacji i wyboru dostawcy

Zdyscyplinowany proces zmniejsza ryzyko błędnego wyboru:

  1. Rozpocznij od RFI/RFP z ustaloną punktacją dla najważniejszych wymagań.
  2. Przeprowadź testy oparte na własnych danych (BOM, marszruty, przypadki brzegowe np. awaria maszyny).
  3. Zrób wywiad (referencje) i przeprowadź wizyty u klientów referencyjnych
  4. Przeprowadź audyt bezpieczeństwa i weryfikację API.
  5. Zrealizuj Proof of Value (dowód wartości) pod kątem wydajności na dużą skalę przed podpisaniem umowy.
  6. Wynegocjuj umowy SLA (gwarantowany czas reakcji), warunki wsparcia i ustalenia komercyjne (koszty).

Podejście do wdrożenia: wdrożenie etapowe, zarządzanie zmianą i szkolenia

Preferuj etapowe wdrożenie nastawione na szybkie dostarczenie wartości (value-led). Zacznij od zakładu pilotażowego lub modułu, który rozwiązuje najbardziej palący problem (np. planowanie, dokładność zapasów), aby zbudować dynamikę i zaufanie do systemu.

Odpowiednio wcześnie przygotuj migrację danych i zdefiniuj jasne kryteria wejścia/wyjścia dla każdej fazy. Zbuduj sieć „kluczowych użytkowników” (Super-Users) i dostosuj szkolenia do ról. Po wdrożeniu (faza hypercare), przejdź do stałego nadzoru, monitorując, jak realizowane są wskaźniki KPI w stosunku do pierwotnego modelu ROI.

Autor:

Brent Dawkins

Product Marketing Director QAD Inc.

tłumaczenie z języka angielskiego i redakcja tekstu DSR 4FACTORY

Dowiedz się więcej o rozwiązaniu ERP 4FACTORY

Słownik skrótów użytych w tekście

SkrótAngielskie rozwinięciePolskie wyjaśnienie
AIArtificial IntelligenceSztuczna inteligencja
APIApplication Programming InterfaceInterfejs programowania aplikacji
APSAdvanced Planning and SchedulingZaawansowane planowanie i harmonogramowanie
BOMBill of MaterialsLista materiałowa
CAPACorrective and Preventive ActionsDziałania korygujące i zapobiegawcze
CapExCapital ExpenditureNakłady inwestycyjne
CTOConfigure-to-OrderKonfiguracja na zamówienie
DRDisaster RecoveryOdzyskiwanie danych po awarii
ERPEnterprise Resource PlanningPlanowanie zasobów przedsiębiorstwa
ETOEngineer-to-OrderInżynieria na zamówienie
IoTInternet of ThingsInternet Rzeczy
KPIKey Performance IndicatorsKluczowe wskaźniki efektywności
MFAMulti-Factor AuthenticationUwierzytelnianie wieloskładnikowe
MTSMake-to-StockProdukcja na magazyn
MTOMake-to-OrderProdukcja na zamówienie
NCNon-ConformanceNiezgodność
OEEOverall Equipment EffectivenessCałkowita efektywność wyposażenia
OPEXOperating ExpenseKoszty operacyjne
OTIFOn-Time In-FullRealizacja zamówień na czas i w całości
PoVProof of ValueDowód wartości
RFIRequest for InformationZapytanie o informację
RFPRequest for ProposalZapytanie ofertowe
ROIReturn on InvestmentZwrot z inwestycji
RPORecovery Point ObjectiveDocelowy punkt odzyskiwania
RTORecovery Time ObjectiveDocelowy czas odzyskiwania
SaaSSoftware as a ServiceOprogramowanie jako usługa
SLAService Level AgreementUmowa o gwarantowanym poziomie usług
SPCStatistical Process ControlStatystyczne sterowanie procesem
SSOSingle Sign-OnLogowanie jednokrotne
TCOTotal Cost of OwnershipCałkowity koszt posiadania
UXUser ExperienceDoświadczenie użytkownika
WIPWork In ProgressPraca w toku

Przeczytaj także:

Zasady 5S w przedsiębiorstwach, czyli jak prawidłowo zorganizować jakość miejsca pracy?

Predictive Maintenance – dostęp do webinaru

Raport 8D – skuteczna metoda rozwiązywania problemów obsługi procesów biznesowych

Mapowanie procesów biznesowych – klucz do efektywnej organizacji

Planowanie produkcji – czym jest i dlaczego jest takie ważne?

Jakie kryteria powinni stosować producenci przy wyborze systemu ERP w 2026 roku?

Priorytetem powinien być dostęp lub łatwa integracja z systemami oferującymi najważniejsze funkcjonalności: zaawansowane możliwości planowania i harmonogramowania, śledzenie zapasów w czasie rzeczywistym, zarządzanie jakością, solidne finanse obsługujące wiele podmiotów oraz silny UX z obsługą mobilną – plus otwarte interfejsy API do integracji i bezpieczeństwo zero-trust. Weryfikuj te elementy na własnych danych.

Jak producenci powinni porównywać modele ERP w chmurze, SaaS, on-premise oraz modele licencjonowania?

Rozwiązanie on-premise maksymalizuje kontrolę (ważne przy opóźnieniach sieci lub restrykcyjnych regulacjach), ale zwiększa koszty operacyjne IT i nakłady inwestycyjne (CapEx). Chmura oferuje elastyczność i szybki start. SaaS minimalizuje obciążenie IT. Licencja wieczysta sprawdza się w stabilnych środowiskach (wyższy koszt na start), podczas gdy subskrypcja ułatwia skalowanie. Decyzja powinna opierać się na TCO i ROI.

Jaki proces najlepiej minimalizuje ryzyko wyboru dostawcy i gwarantuje ROI?

Wypuszczenie zapytań RFI/RFP z systemem punktacji, oskryptowane dema na własnych danych, sprawdzanie referencji i wizyty w innych zakładach, audyty bezpieczeństwa oraz wykonanie „Proof of Value” przed umową, z powiązaniem decyzji z celami KPI i oceną TCO/ROI na przestrzeni 3-7 lat.

Jakie wskaźniki KPI powinniśmy śledzić, aby zweryfikować wartość ERP po uruchomieniu?

Monitoruj OTIF, czas realizacji (Lead Time), rotację zapasów, dni w produkcji w toku (WIP), realizację harmonogramu, OEE, wskaźniki braków/poprawek, odchylenia robocizny i materiałów (plan vs. rzeczywistość), koszty przyspieszonych dostaw, czas zamknięcia miesiąca finansowego oraz wskaźniki adopcji systemu przez użytkowników. Porównuj je z danymi sprzed wdrożenia.

Ile powinien trwać wybór i wdrożenie ERP u producenta?

Dla średniej wielkości, jednooddziałowej firmy produkcyjnej, wybór (RFI/RFP, demo, PoV) zajmuje około 8-12 tygodni, a etapowe wdrożenie głównych modułów 6-9 miesięcy. Środowiska wielozakładowe lub złożone (np. produkcja ETO) mogą wydłużyć ten czas do 12-18 miesięcy. Akceleratorami sukcesu są czyste dane, sprawny proces decyzyjny i jasno zdefiniowany zakres dla pierwszej fazy projektu.

DSR
Przegląd prywatności

Ta strona korzysta z ciasteczek, aby zapewnić Ci najlepszą możliwą obsługę. Informacje o ciasteczkach są przechowywane w przeglądarce i wykonują funkcje takie jak rozpoznawanie Cię po powrocie na naszą stronę internetową i pomaganie naszemu zespołowi w zrozumieniu, które sekcje witryny są dla Ciebie najbardziej interesujące i przydatne.
